山东大型设备运输吊装作业圆满完成
为进一步提高工程建设安全环保方面的专业素质和业务技能,9月22日,集团公司工程建设安全环保监督管理培训班在公司举行。
89名来自集团公司各企业的HSE监督、管理人员,工程建设项目管理人员参加培训。培训内容涵盖HSE体系推进标准应用及典型事故案例分析,国际防恐安全知识,现场急救知识与实用技术等7项。
9月20日,工程建设公司在洛阳组织召开科技研发项目验收会,公司承担的“全国统一通用安装工程消耗量标准第三册静置设备与工艺金属结构制作安装”课题顺利通过验收。
该课题打破常规,科学设置计量单位,合理确定人、材、机消耗量,客观反映工程造价的区别;第一次系统地提出了安装工程定额量价分离,打破了原有安装预算定额以量补价的惯例,比较客观地反映了社会平均水平下每个计量单位人、材、机的消耗量,是安装工程造价依据的一次变革。
课题研究成果《通用安装工程消耗量定额第三册静置设备与工艺金属结构制作安装工程》(TY-02-31-2015)于2015年9月1日由住房与城乡建设部出版发行,在全国范围内实施,收到了良好效果。

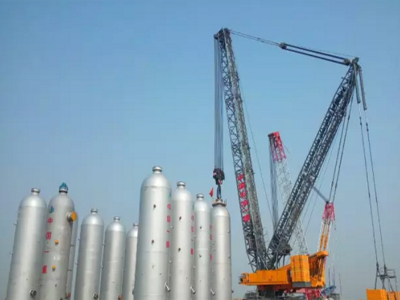

9月24日,由公司天津项目与大型设备吊装运输分公司联合组织实施的中国石油华北石化大型设备运输吊装标段圆满完成。
该标段包括12台反应器和3台热高压分离器,总吊装重达11175吨。其中,公司MYQ型5000吨门式起重机将2台重达1306吨的反应器吊装就位。余下的10台反应器吊装则采用1350吨履带吊车主吊,500吨履带吊车抬尾,历时15天圆满完成,得到了业主、总包等方面的高度赞扬。

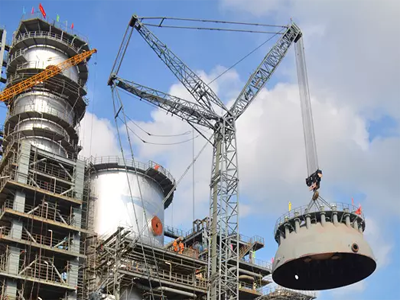

9月24日,由公司承建的中国海洋石油总公司惠州炼化二期2200万吨/年炼油改扩建工程480万吨/年催化裂化(Ⅱ)装置施工现场,鞭炮齐鸣、彩旗飘飘。C2标段再生器封头成功吊装到位,实现封顶。
再生器是催化裂化装置的核心设备之一,此次再生器的成功封顶,为下一步施工创造了有利条件。
9月16日,兰州石化公司年300万吨重油催化余热锅炉隐患治理项目顺利交工,比预定中交日期提前13天,并于9月20日实现投产。
该项目主要施工内容为拆除两台旧余热锅炉,并在原址新建两台余热锅炉,部分管道及设备利旧,其余全部更新。
值得一提的是,项目采用新锅炉异地预制,再整体牵引平移就位的新技术,于8月16日一次平移成功两台锅炉,为提前中交打下坚实基础。
